Хладоцентр под ключ: как выбрать подрядчика с единой ответственностью
Хладоцентр под ключ — это когда один подрядчик отвечает за обследование, проект, поставку, монтаж, пусконаладку и сервис и сдаёт заказчику не набор оборудования, а холод с заданными параметрами. Сдаёт после комплексного опробования, обычно 72 часа на технологической нагрузке. При лоскутной закупке каждый отвечает за своё, а за результат не отвечает никто.
Эта статья для директоров, главных инженеров и закупщиков, которые выбирают, кому доверить холодильный центр: у одного подрядчика или по частям у нескольких. Я руковожу компанией, которая делает и то и другое — продаёт отдельное оборудование и строит станции целиком, — поэтому знаю, где каждый вариант ломается.
Что входит в хладоцентр под ключ?
Хладоцентр (холодильный центр) — это машины, градирни или драйкулеры, насосные станции, баки, водоподготовка, трубопроводы и автоматика, собранные в одну систему. «Под ключ» значит, что одна компания ведёт её от замеров на объекте до сервиса после пуска.

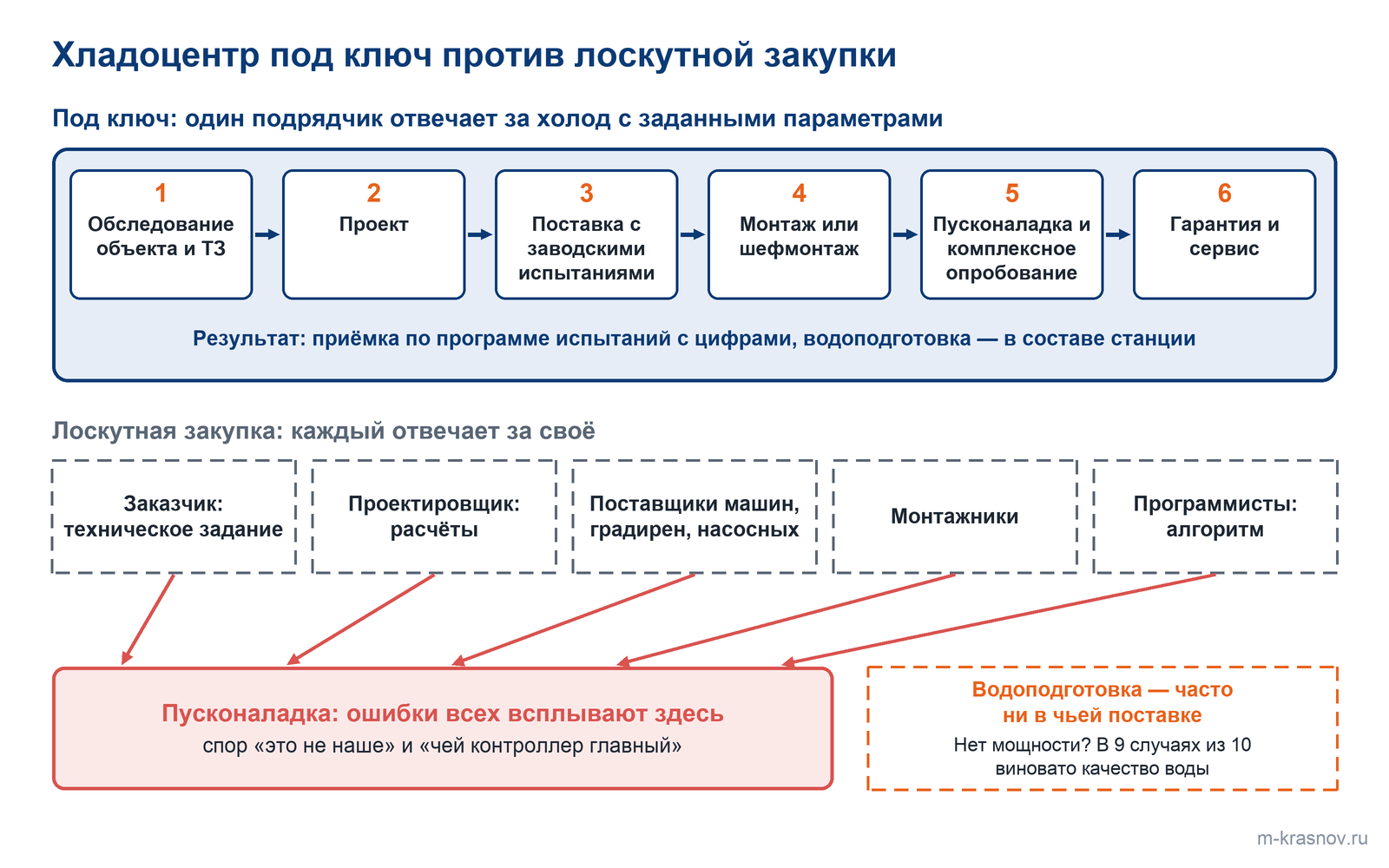

Полный набор работ выглядит так:
1. Обследование объекта и техническое задание.
2. Проект. Например, для Тверского литейного завода мы выпустили комплект разделов: холодоснабжение, автоматизация, железобетонные и металлические конструкции, силовое электрооборудование, архитектурно-строительные решения и смета. В составе — открытая градирня, чиллер с выносным конденсатором, насосная группа, водоподготовка и автоматика.
3. Поставка оборудования с заводскими испытаниями.
4. Монтаж или шефмонтаж, если монтирует заказчик.
5. Пусконаладка и комплексное опробование.
6. Гарантия и сервис.
Граница поставки бывает трёх видов: только машина, машина с насосной группой или холодильный центр до коллектора потребителя. Чем дальше граница от машины, тем меньше мест, где теряется ответственность за расход и чистоту воды.
Почему лоскутная закупка обходится дороже?
Потому что ошибки каждого участника всплывают в одной точке — на пусконаладке, когда объект уже должен работать. Заказчик ошибся в техническом задании, проектировщик — в расчётах, монтажники собрали не по схеме, программисты не довели алгоритм. Разгребает всё это один сервисный инженер, а платит заказчик.
Самый дорогой спор на пусконаладке звучит как «это не наше». Кабель между щитом и аппаратом не заказал никто, гильза под датчик не вварена, порт диспетчеризации есть, а мнемосхем в системе заказчика нет. Реле протока приходит с чиллером отдельно и легко выпадает из монтажа.
Отдельный класс споров — «чей контроллер виноват». Когда чиллер, градирня и насосная от разных поставщиков, на пусконаладке они «не видят» друг друга, потому что никто не определил, какой щит главный. Когда машины, градирни, насосные и главный щит станции поставляет один изготовитель, ответственность за алгоритм лежит на одной стороне, и этот спор снимается сам.
Есть и вода. По нашему опыту, когда оборудование не выдаёт мощность, в девяти случаях из десяти виновато качество воды, а не завод и не монтажники. При лоскутной закупке водоподготовка часто не входит ни в чью поставку.
| Вопрос | Лоскутная закупка | Под ключ |
|---|---|---|
| Кто отвечает за параметры холода | Никто целиком: каждый за своё оборудование | Один подрядчик за систему |
| Исходные данные | Со слов заказчика, по фото и эскизу | Замеры на объекте |
| Граница поставки | Выясняется на пусконаладке | Таблица по каждой позиции на стадии проекта |
| Алгоритм станции | Спор, чей контроллер главный | Пишет и отвечает за него одна сторона |
| Водоподготовка | Часто не входит ни в чью поставку | В составе станции |
| Приёмка | По акту «оборудование поставлено» | По программе испытаний с цифрами |

Зачем подрядчику обследовать объект до коммерческого предложения?
Чтобы подбирать оборудование по реальным цифрам, а не по рассказу. Большинство производителей делают коммерческое предложение с закрытыми глазами: по телефонному разговору, по фото в мессенджере, по эскизу на салфетке. Потом монтажник выясняет, что посередине хладоцентра стоит бетонная колонна, напор насосов не дотягивает, а обвязку надо переделывать целиком.
У нас к заказчику едет инженер-обследователь: накладные расходомеры, датчики температуры, давления и влажности, шумомер, лазерная рулетка. За день-два он снимает реальную картину объекта, и через пару недель заказчик получает технико-коммерческое предложение, которое работает. Часто бесплатно: мы завод-изготовитель и зарабатываем на оборудовании, а не на консалтинге.
Лучше всего это работает на реконструкции: завод восьмидесятых годов, документация частично потеряна, расход по контуру от 100–200 м³/ч. Если градирня будет дуть паром в стену соседнего цеха, конкурент узнает об этом на пусконаладке, а мы — на обследовании.
Что даёт заводская сборка узлов?
Заводская сборка переносит поиск ошибок с объекта на завод. Насосная станция NCT приходит на объект одним модулем: насосы, трубы, арматура и щит собраны на раме, швы проверены, гидравлические испытания пройдены на заводе давлением 0,675 МПа не меньше 30 минут. В проекте остаются три точки подключения: всасывающий патрубок, нагнетательный и питание щита.
При сборке узла на месте качество сварки зависит от бригады, а течи находят уже при заполнении системы, в графике пусконаладки. С градирнями то же: модульная градирня приходит готовыми блоками и монтируется на подготовленное основание за 1–2 дня, строительную собирают на объекте месяцами. Как выбрать саму градирню — в статье о выборе промышленной градирни.
Как принимать хладоцентр: пусконаладка и испытания

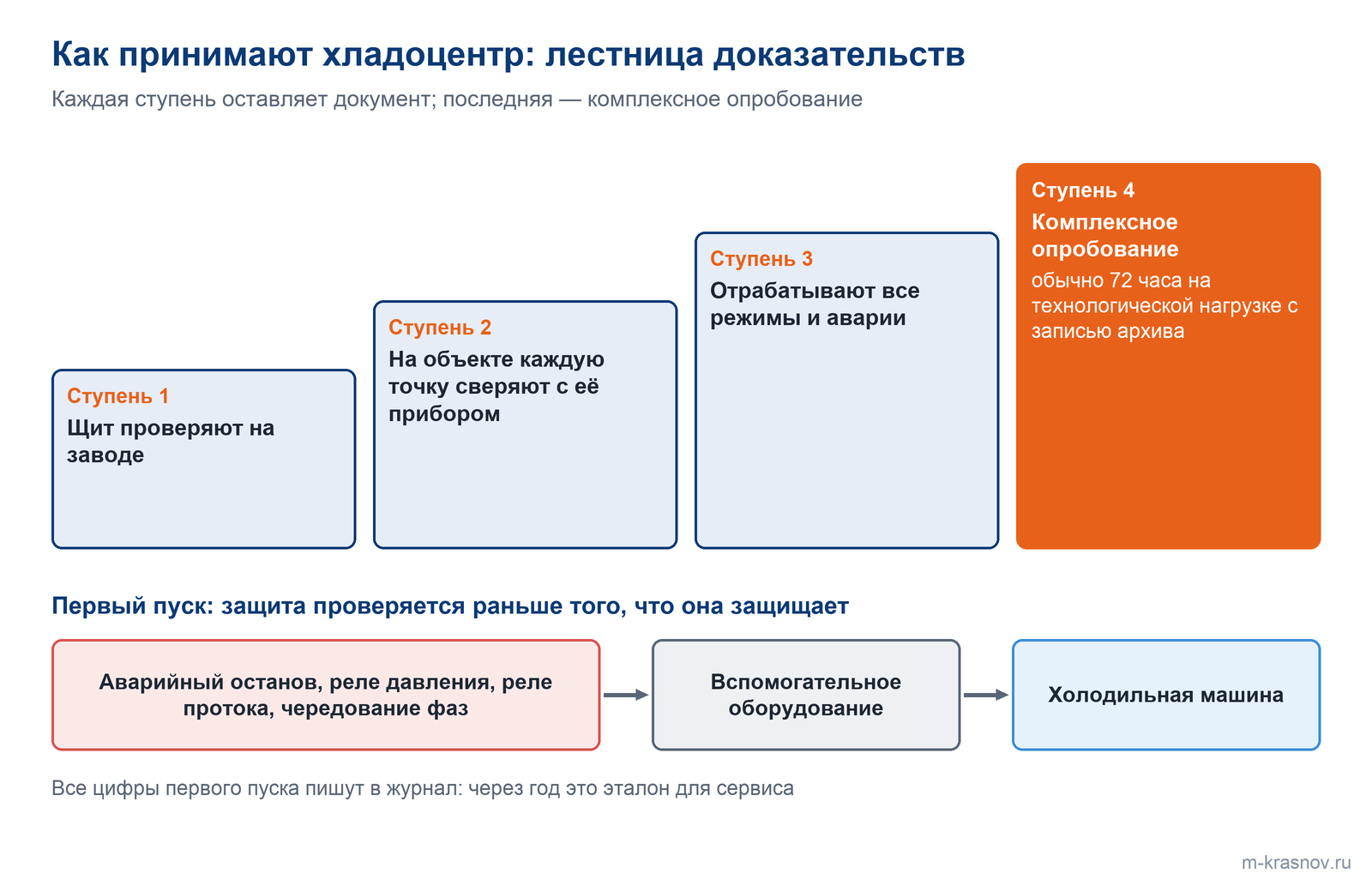

Хладоцентр принимают по цепочке доказательств, где каждая ступень оставляет документ. Щит проверяют на заводе, на объекте каждую точку сверяют с её прибором, потом отрабатывают все режимы и аварии, и в конце идёт комплексное опробование — обычно 72 часа на технологической нагрузке с записью архива.
Главное правило первого пуска: защита проверяется раньше того, что она защищает. Сначала аварийный останов, реле давления, реле протока и чередование фаз, потом вспомогательное оборудование и только потом холодильная машина. Все цифры первого пуска пишут в журнал: через год это эталон для сервиса.

Мощность градирни стоит подтвердить испытаниями и записать это в договор: код CTI ATC-105 для открытой градирни, срок — в течение 12 месяцев эксплуатации, после не меньше 1000 часов приработки насадки. Для этого в проекте заранее нужны гильзы под датчики и прямой участок под расходомер, иначе спор о мощности станет спором мнений.
Пример из практики: завод порошковой металлургии, 4,6 МВт холода с водой 7/12 °C. Мы выполнили рабочую документацию, поставку и пусконаладку; комплекс вышел на расчётные параметры и работает в двух режимах — летом на абсорбционной машине, зимой на фрикулинге через градирни. Как такие схемы снижают счёт за электричество, я разобрал в статье о восьми мерах снижения затрат на охлаждение.
Что записать в договор с подрядчиком?
Проверяемые обязательства вместо формулировок без границ. Чем подробнее договор на берегу, тем спокойнее запуск: самый сильный страх заказчика, которого вслух никто не произносит, — «если что-то пойдёт не так, отвечать буду я».
| Опасная формулировка | Как сделать проверяемой |
|---|---|
| «В полном объёме, включая все необходимые работы» | Объём — по приложениям; явно перечислено, что не входит |
| «С оптимизацией энергопотребления» | Числовой критерий, метод замера, условия и допуск |
| «Пусконаладка в срок до … с момента поставки» | Начало — по акту готовности объекта, включая тепловую нагрузку |
| «Принято после подтверждения работоспособности» | Приёмка по программе испытаний с критериями |
| «Гарантия 24 месяца» без условий | Гарантия на конфигурацию и версию программы из акта пусконаладки |
Отдельно — сроки. Если поставщик отказывается фиксировать финансовую ответственность за сроки, он сам в них не верит.
10 вопросов подрядчику перед договором
1. Выезжаете ли вы на обследование и какие замеры делаете?
2. Что из оборудования производите сами, а что покупаете? Впишете ли происхождение в спецификацию?
3. Где граница поставки — по какому фланцу, задвижке, клемме? Есть ли таблица «кто поставляет, монтирует, подключает, настраивает»?
4. Кто пишет алгоритм станции и отвечает за главный щит?
5. Кто входит в поставку по водоподготовке и что будет при отклонении качества воды?
6. Пусконаладку и сервис ведут ваши инженеры или субподрядчик?
7. Как будет подтверждена мощность: код испытаний, испытатель, допуск?
8. Сколько длится комплексное опробование и при какой нагрузке?
9. Какие документы вы передадите: ведомость уставок, резервные копии программы, протоколы испытаний?
10. Можно ли приехать на ваш завод и позвонить главному инженеру работающего объекта той же мощности?
Когда лоскутная закупка оправдана?
Иногда закупать по частям разумно. Когда на реконструкции сохраняются исправные насосы, когда модуль не проходит в существующие проёмы или у заказчика сильная собственная монтажная служба. В 2025 году предприятие по производству пластика взяло монтаж на себя, а мы поставили драйкулер около 740 кВт, насосную группу с частотным приводом, главный щит станции и провели пусконаладку. Сработало, потому что границу поставки зафиксировали заранее.
Решает не объём поставки, а точная граница: какой щит, какие кабели и какие работы в неё входят. Если граница записана, части можно покупать у разных компаний. Если нет — спор «это не наше» вернётся на пусконаладке.
Что в итоге
1. Под ключ покупают не оборудование, а холод с заданными параметрами, подтверждённый испытаниями.
2. При лоскутной закупке ошибки участников сходятся на пусконаладке, а отвечать за результат некому.
3. Обследование объекта до предложения снимает ошибки подбора, которые иначе находят при монтаже.
4. Хладоцентр принимают по программе испытаний и после комплексного опробования, обычно 72 часа на нагрузке.
5. Закупка по частям работает только при границе поставки, записанной до проекта.
Частые вопросы
Кто должен отвечать за водоподготовку в хладоцентре?
Тот же подрядчик, что отвечает за мощность. Когда оборудование не выдаёт мощность, в девяти случаях из десяти виновата вода, и если водоподготовка не в его поставке, спор о причине неизбежен. Панель водоподготовки подбирают только по анализу подпиточной воды, поэтому анализ нужен ещё на стадии проекта.
Сколько длится пусконаладка хладоцентра?
Зависит от станции, но последняя ступень — комплексное опробование, обычно 72 часа на технологической нагрузке. Начинать пусконаладку стоит по акту готовности объекта: питание подано, контуры заполнены и опрессованы, нагрузка есть.
Можно ли купить оборудование у одного поставщика, а монтаж у другого?
Можно, если граница поставки записана по каждой позиции до проекта: кто поставляет, монтирует, подключает и настраивает. Без этой таблицы спор «это не наше» почти неизбежен.
Что важнее при выборе подрядчика: цена или сроки?
Ни то ни другое по отдельности. Дешевле всегда кто-то есть, а за разницей в 20 % обычно прячется подбор на неверные параметры, отсутствие нормальной автоматики или своего сервиса. Сравнивайте, кто отвечает за результат и чем это подтверждено в договоре.
Источники
-
ASHRAE Guideline 0-2019 «The Commissioning Process»: описание руководства на сайте ASHRAE.
-
СП 77.13330.2016 «Системы автоматизации» — индивидуальные испытания, комплексное опробование, акт приёмки.
-
CTI ATC-105 — приёмочные испытания открытых градирен; CTI STD-201RS — сертификация тепловой характеристики.
-
Опыт «Энергии холода»: обследования объектов, проекты Тверского литейного завода и завода порошковой металлургии, поставка для производства пластика, 2025.
Больше о том, как устроено производство и проекты, — в теме «Производство и бизнес».
Обсудить ваш хладоцентр — получить консультацию
